    GPU보다 구하기 어려워진 변압기: AI 데이터센터의 진짜 병목은 전력이다

    AI 데이터센터의 병목이 GPU에서 변압기와 전력 인프라로 이동하고 있습니다. AI 서버의 전력 밀도가 높아지면서 전력 인입, 수배전 설비, 냉각 용량이 왜 핵심 과제가 되었는지 살펴보고, 제한된 전력 안에서 GPU 활용률과 운영 효율을 높이는 방법을 정리합니다.
    Jul 15, 2026
    GPU보다 구하기 어려워진 변압기: AI 데이터센터의 진짜 병목은 전력이다
    Contents
    AI 데이터센터에서 전력이 중요한 이유GPU 구매 전에 전력부터 확인해야 합니다변압기가 AI 데이터센터의 핵심 병목이 된 이유전력 병목 시대, 기업이 준비해야 할 네 가지1. 기존 GPU의 활용률부터 높여야 합니다2. 여러 팀이 GPU를 안전하게 공유할 수 있어야 합니다3. 워크로드에 맞춰 GPU 전력을 조정해야 합니다4. GPU 사용량과 비용을 측정해야 합니다AIPub: 전력 제약 시대의 GPU 운영 계층결론 : 전력이 곧 AI 인프라 경쟁력이 되는 시대혹시 지금 이런 상황이신가요?참고 자료

    생성형 AI 경쟁의 중심은 한동안 GPU 확보였습니다. 하지만 GPU를 구매하더라도 이를 가동할 전력과 전기를 데이터센터 내부로 공급할 설비가 준비되지 않으면 실제 AI 서비스에는 사용할 수 없습니다.

    최근에는 변압기, 차단기, 수배전반과 같은 전력설비의 공급 지연이 데이터센터 구축 일정 전체를 늦추는 사례가 늘고 있습니다. 미국에서는 일부 변압기의 공급 기간이 160주를 넘어서면서 전력회사와 데이터센터 사업자가 수년 전부터 장비를 확보하고 있습니다. AI 인프라의 병목이 반도체 공급을 넘어 전력 인프라 전반으로 확대되고 있는 것입니다.

    이번 글에서는 AI 데이터센터에서 전력과 변압기가 중요한 이유를 살펴보고, 제한된 전력 안에서 GPU 활용률과 운영 효율을 높이기 위해 기업이 준비해야 할 과제를 정리합니다.

    AI 데이터센터에서 전력이 중요한 이유

    일반 데이터센터는 서버와 네트워크 장비를 안정적으로 운영하는 데 초점이 있었습니다. 반면 AI 데이터센터는 고성능 GPU를 밀집 배치하기 때문에 훨씬 높은 랙 전력 밀도와 냉각 성능이 필요합니다.

    GPU 서버의 집적도와 소비전력이 높아질수록 다음 조건을 함께 충족해야 합니다.

    • 랙당 공급 가능한 전력 용량

    • 변압기와 수배전 설비의 처리 용량

    • 데이터센터 내부의 전력 분배 손실

    • GPU 서버에서 발생하는 열을 처리할 냉각 용량

    • 데이터센터 전체에 허용된 최대 전력

    차세대 AI 데이터센터는 전력 수요와 열부하가 크게 높아지면서 기존 전력 공급 구조의 한계까지 드러내고 있습니다. 따라서 GPU 서버의 성능만큼이나 전력을 어떤 구조로 공급하고 관리할 것인지가 중요해지고 있습니다.

    GPU가 AI 연산을 수행하는 생산 장비라면 전력설비는 생산 라인을 가동하는 기반 인프라입니다. 전력 인프라가 준비되지 않으면 아무리 비싼 GPU를 확보하더라도 실제 AI 연산과 서비스 생산성으로 연결할 수 없습니다.

    GPU 구매 전에 전력부터 확인해야 합니다

    AI 데이터센터를 구축하려면 먼저 부지 주변 전력계통에 충분한 공급 여력이 있는지 확인해야 합니다. 이후 데이터센터가 필요로 하는 수전 용량과 전압을 결정하고, 이에 맞춰 변압기와 수배전 설비를 설계·제작해야 하죠.

    문제는 전력을 인입하는 과정 곳곳에서 병목이 발생할 수 있다는 점입니다. 인근 변전소나 송배전망에 여유가 없다면 신규 선로나 변전소 증설이 필요할 수 있습니다. 전력 공급사와의 협의, 인허가, 설계와 시공 일정이 지연되거나 변압기·차단기·수배전반과 같은 전력설비를 제때 확보하지 못하면 데이터센터 전체의 가동 시점도 늦어집니다.

    실제로 위성 데이터를 활용해 미국의 대형 데이터센터 건설 현황을 분석한 결과, 2026년 가동 예정 프로젝트의 약 40%가 계획된 일정을 지키지 못할 가능성이 있는 것으로 나타났습니다. 전력과 장비 부족뿐 아니라 인허가, 숙련 인력 부족, 시공 지연 등이 복합적으로 영향을 주고 있습니다.

    전력망 접속 기간도 점차 길어지고 있습니다. 암스테르담·도쿄 등 일부 포화된 데이터센터 허브에서는 신규 데이터센터가 전력망에 연결되기까지 최대 10년이 걸릴 수 있다는 분석도 나옵니다(JLL, 2025). 미국에서도 PJM 관할 지역의 경우, 2025년 상업 가동에 들어간 프로젝트가 전력망 상호접속 대기에만 평균 7~8년을 소요한 것으로 집계됩니다. 전력망이 포화된 지역에서는 데이터센터를 먼저 건설하더라도 전력 공급 시점이 확정되지 않을 수 있습니다.

    따라서 AI 데이터센터 구축은 GPU 모델과 수량을 먼저 정하는 것이 아니라, 해당 부지에서 확보할 수 있는 전력 규모와 공급 시점을 먼저 확인하는 것에서 시작해야 합니다. 전력 공급이 불가능하거나 예상보다 늦어진다면, GPU를 먼저 구매해도 장기간 가동하지 못한 채 감가상각과 유지비용만 발생할 수 있습니다.

    변압기가 AI 데이터센터의 핵심 병목이 된 이유

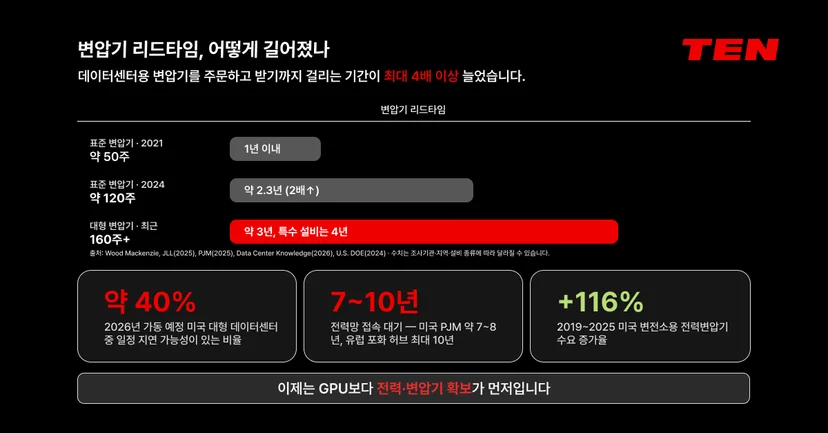

    변압기 리드타임 변화 그래프. 표준 변압기는 2021년 약 50주에서 2024년 약 120주로 두 배 이상 길어졌고, 대형 변압기는 160주(약 3년)를 넘어 특수 설비는 4년에 이른다.

    여러 전력설비 가운데 최근 가장 큰 병목으로 떠오른 장비는 변압기입니다.

    변압기는 외부 전력망에서 공급받은 전기를 데이터센터 내부 설비와 GPU 서버에서 사용할 수 있는 전압으로 변환하는 핵심 장비입니다.

    그러나 데이터센터용 변압기는 주문하면 곧바로 받을 수 있는 범용 장비가 아닙니다. 데이터센터가 요구하는 전압과 용량, 설치 공간, 냉각 방식, 비상운전 구조와 이중화 수준에 맞춰 설계해야 합니다. 제작이 끝난 뒤에도 전기적 성능, 절연, 온도 상승과 안전성을 확인하기 위한 시험이 필요합니다.

    AI 데이터센터 확산으로 대용량 변압기 수요는 빠르게 늘었지만, 생산설비와 숙련 인력, 전기강판과 구리 같은 원자재, 시험설비의 공급은 단기간에 확대하기 어렵습니다. 이 때문에 표준 전력변압기 리드타임은 2021년 약 50주에서 2024년 약 120주로 이미 두 배 이상 길어졌고, 변전소용·발전기용 대형 변압기는 최근 160주(약 3년)를 넘어 일부 특수 설비는 4년에 이르는 사례도 보고됩니다.

    Wood Mackenzie 자료를 인용한 분석에 따르면 2019년부터 2025년 사이 미국의 발전기용 승압 변압기 수요는 274%, 변전소용 전력변압기 수요는 116% 증가했습니다. 데이터센터뿐 아니라 발전설비 확대와 노후 전력망 교체 수요까지 동시에 늘면서 공급 부족이 구조화되고 있습니다.

    변압기 공급이 늦어지면 단순히 장비 하나의 설치만 지연되는 것이 아닙니다. 변압기를 기준으로 연결되는 수배전반, UPS, 배선 공사, 냉각설비와 시운전 일정까지 연쇄적으로 늦어질 수 있습니다.

    전력 병목 시대, 기업이 준비해야 할 네 가지

    전력공급 설비를 추가로 구축하는 데 수년이 걸릴 수 있기에, 기업은 새 전력이 공급될 때까지 기다릴 수만은 없습니다. 현재 보유한 전력과 GPU를 더 효율적으로 사용하는 운영 전략이 함께 필요합니다.

    1. 기존 GPU의 활용률부터 높여야 합니다

    신규 GPU를 구매하기 전에 현재 자원의 사용률과 유휴시간을 먼저 확인해야 합니다. 사용하지 않는 GPU를 자동으로 회수·재배분하고, 자원 분할을 통해 하나의 GPU를 여러 워크로드가 나눠 쓰면 추가 전력 없이도 실질적인 처리 용량을 늘릴 수 있습니다.

    2. 여러 팀이 GPU를 안전하게 공유할 수 있어야 합니다

    GPU와 전력은 한정된 자원이기 때문에 특정 팀의 장기 점유와 무분별한 공유를 모두 방지해야 합니다. 역할 기반 접근 제어, 프로젝트별 자원 할당, 환경 격리와 우선순위 정책을 통해 여러 부서가 하나의 GPU 인프라를 충돌 없이 사용할 수 있어야 합니다.

    3. 워크로드에 맞춰 GPU 전력을 조정해야 합니다

    GPU의 최적 전력 설정은 하드웨어와 워크로드에 따라 달라지기 때문에 하나의 전력 제한값을 모든 작업에 일괄 적용해서는 안 됩니다. 학습, 개발, 테스트, 추론 등 워크로드 특성에 따라 전력 한도를 다르게 설정하고, 벤치마크를 통해 성능과 전력 소비의 균형점을 찾아야 합니다.

    4. GPU 사용량과 비용을 측정해야 합니다

    팀별·프로젝트별 GPU 점유시간과 실제 활용률, 전력 사용량을 추적해야 합리적인 자원 배분이 가능합니다. 이를 바탕으로 프로젝트별 비용을 분석하고, 유휴 자원이나 과도한 점유를 식별하며 Showback·Chargeback 체계를 운영할 수 있습니다.

    AIPub: 전력 제약 시대의 GPU 운영 계층

    앞서 살펴본 네 가지 과제는 서로 분리된 문제가 아닙니다.GPU 활용률을 높이려면 유휴 자원을 확인하고 재배분해야 하며, 여러 팀이 자원을 공유하려면 권한과 격리 정책이 필요합니다. 워크로드에 맞춰 전력을 조정하려면 GPU 상태와 성능을 실시간으로 확인해야 하고, 합리적인 자원 배분을 위해서는 팀별 사용량과 비용도 함께 측정해야 합니다.

    이처럼 GPU 자원, 사용자 권한, 워크로드, 전력과 비용을 각각 다른 도구로 관리하면 전체 운영 상태를 파악하기 어렵습니다. 특정 GPU가 사용되지 않는 이유가 자원 할당 문제인지, 권한 정책 때문인지, 워크로드 특성이나 전력 설정 때문인지 한눈에 확인하기 어렵기 때문입니다.

    AIPub은 이러한 GPU 운영 과제를 하나의 플랫폼에서 통합 관리합니다.

    • GPU 자원 분할과 재배분
      GPU를 세분화해 여러 워크로드가 나누어 사용하도록 하고, 유휴 자원을 확인해 필요한 사용자와 프로젝트에 다시 배분합니다.

    • 멀티테넌트 자원 관리
      사용자·팀·프로젝트별로 GPU, 스토리지와 개발환경을 격리하고, 역할에 따른 접근 권한과 자원 한도를 설정합니다.

    • GPU 전력과 클럭 제어
      GPU 카드별로 전력 한도를 설정하고, 워크로드 특성에 따라 SM과 메모리 클럭을 조정해 성능과 전력 효율의 균형점을 찾을 수 있습니다.

    • 통합 모니터링과 비용 관리
      GPU 사용률, 전력, 온도, 네트워크와 스토리지 상태를 실시간으로 추적하고, 팀별·프로젝트별 사용량을 기반으로 Showback·Chargeback 체계를 구성합니다.

    AIPub은 GPU를 더 많이 보유하는 것에서 나아가, 보유한 GPU와 전력을 더 효율적으로 운영할 수 있도록 지원하는 엔터프라이즈 GPU 운영 플랫폼입니다.

    결론 : 전력이 곧 AI 인프라 경쟁력이 되는 시대

    변압기 리드타임이 3년을 넘고, 전력망 접속에 7~10년이 걸리는 지금, 전력은 더 이상 데이터센터 운영비의 한 항목이 아닙니다. GPU를 몇 대 확보했는지보다, 확보한 GPU를 언제 어디서 얼마의 전력으로 가동할 수 있는지가 AI 인프라 경쟁력을 가릅니다.

    신규 전력·변압기 공급망이 정상화되기까지는 시간이 필요합니다. 그 사이 기업이 취할 수 있는 가장 빠른 대응은 지금 가진 GPU와 전력을 더 정교하게 운영하는 것입니다. GPU를 더 사는 것보다, 가진 GPU와 전력을 더 잘 운영하는 것이 먼저입니다.

    혹시 지금 이런 상황이신가요?

    • 신규 부지의 전력 확보·변압기 리드타임 때문에 GPU 도입 일정이 불확실하다

    • GPU는 늘렸는데 전력 한도에 걸려 풀로 가동하지 못하고 있다

    • 데이터센터를 크게 지을지, 단계적으로 확장할지 판단이 서지 않는다

    • 팀별 GPU·전력 사용량과 비용을 정확히 추적하지 못하고 있다

    하나라도 해당된다면, 전력 제약 시대의 AI 인프라 구축과 GPU 운영 전략을 TEN의 전문가와 함께 설계해 보세요.

    👉 AIPub 자세히 보기

    👉 MDC 알아보기

    👉 RA:X 인프라 진단 알아보기

    📩 전문가와 직접 상담하기

    참고 자료

    • Wood Mackenzie, Transformer & Electrical Equipment Lead Time Survey (2025~2026)

    • Data Center Knowledge, "AI Data Center Boom Rewires US Power Supply Chain" (2026)

    • JLL, Average Power Grid Connection Lead Time for Data Centers by Market (2025)

    • PJM Interconnection, Interconnection Queue & Time-to-Energize Data (2025)

    • U.S. Department of Energy, Large Power Transformer Resilience Report (2024)

    함께 읽어보면 좋은 글

    • AI 팩토리 시대: NVIDIA도 GPU 성능이 아닌 운영 소프트웨어에 집중하는 이유

    • GPU 전력 최적화: AI 데이터센터 운영비의 40%를 잡는 법

    • Blackwell 시대의 추론 최적화: cost-per-token이 새로운 기준이 되는 이유
